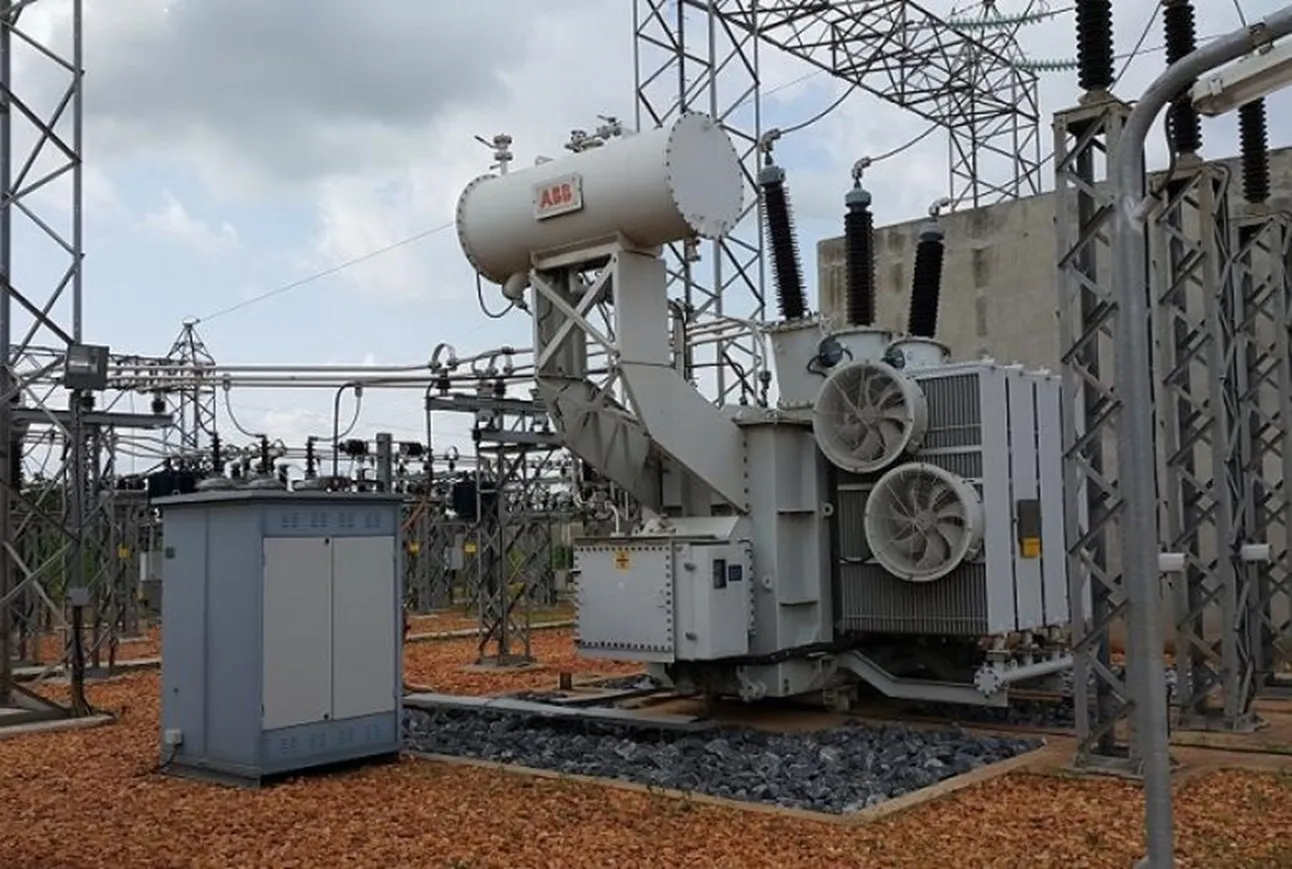

Projet de renforcement du système de distribution de la Sbee: Le montage des équipements en cours de finition

Economie
SBEE SBEE

Le Projet de renforcement du système de répartition et de distribution de la Sbee est en « très bonne voie » d’atteindre les valeurs cibles des différents indicateurs avec les travaux de construction des ouvrages électriques en cours, selon un dernier rapport de la Bad.


Par   Claude Urbain PLAGBETO, le 29 déc. 2023 à 08h30 Durée 3 min.
#SBEE
Les objectifs de développement du Projet de renforcement du système de distribution de la Sbee (Presredi) seront atteints à la date de clôture du projet fixé à fin 2024, assure la Banque africaine de développement (Bad), partenaire financier du projet. Le dernier Rapport sur l’état d’exécution et sur les résultats en date du 1er décembre 2023 indique que le projet avance globalement, malgré le retard constaté dans le démarrage des travaux de construction des ouvrages électriques de distribution de haute, moyenne et basse tensions (Hta/Bt) et de transport (63 kV). Une importante partie des équipements de la composante Hta/Bt a été déjà livrée sur sites et le montage est en cours de réalisation et de finition par les deux entreprises en charge des travaux.
Le retard était principalement dû aux longs délais et aux difficultés dans les procédures de recrutement des entreprises, lesquelles sont désormais achevées, pour la fourniture des matériels et la réalisation des travaux, indique le rapport. Les différents marchés ont été signés et les travaux sont en cours à l’exception des travaux des sous-stations de
Lokossa et Hagoumè et de la ligne reliant ces deux sous-stations.
Le rapporteur Eric Prégnon, chargé de projet en déduit que « Le projet n'est pas à date potentiellement problématique », saluant l’état d’avancement des travaux et d’autres prestations, ainsi que l’engagement de la Banque, du gouvernement et des entreprises. « La demande d’actualisation des prix des quatre marchés de travaux ayant obtenu une réponse satisfaisante auprès du gouvernement, il n’y a aucun problème majeur à ce jour susceptible d’entraver la bonne mise en œuvre du projet», insiste-t-il.
Mesures

En dépit des avancées, souligne le rapport de la Bad, il importe de prendre les dispositions pour assurer les retours d'avis sur les dossiers transmis dans les délais requis. Il est aussi question de continuer à renforcer les capacités de l'Unité de gestion de projets (Ugp) en matière de règles et procédures d’acquisition de la Bad et de prendre les dispositions pour amener le Comité interministériel des indemnisations à tenir ses réunions. Par ailleurs, la mise à la disposition de la mission de contrôle des véhicules permettrait de pallier le manque de moyens de mobilité pour le suivi des travaux du volet Hta/Bt, estime le rapporteur.
Le Presredi est initialement prévu pour une durée d’exécution de trente-six mois, entre 2018 et 2020. Cofinancé par le Fonds africain de développement (Fad) du Groupe de la Bad sous forme de don et de prêt à hauteur de 43 %, l’Agence française de développement (Afd) à 47 % et une contrepartie de la Société béninoise d’énergie électrique (Sbee) de 10 %, son coût était évalué à 21 milliards F Cfa.
Le projet a pour ambition d’améliorer la qualité de la fourniture d’électricité au Bénin et réduire les pertes globales d’énergie évaluées à 23 % en 2015 dans les réseaux de répartition et de distribution de la Sbee. Il vise à assurer l’accessibilité à l’électricité à quelque 212 000 habitants dont au moins 109 000 femmes et aux commerces, entreprises, usines et industries dans les localités de Cotonou, Porto-Novo, Akpro-Missérété, Sèmè-Kpodji, Lokossa, Dogbo, Djakotomey, Klouékanmè, Toviklin, Abomey, Bohicon et Zogbodomey. L’extension des réseaux de distribution en moyenne et basse tensions de la société dans ces zones permettrait à la Sbee de disposer d’un potentiel supplémentaire de 40 000 nouveaux abonnés et de réaliser 10 000 branchements au profit des ménages.
